蛰伏地下 点亮人间
——记浙江宁波送变电建设有限公司电缆班班长叶甍
![]() |

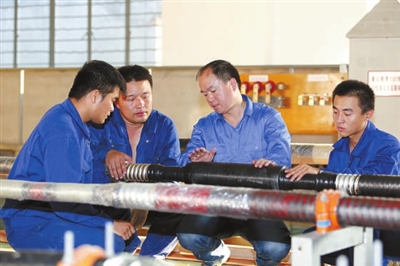

| 叶甍在指导电缆安装技术 |
![]() |

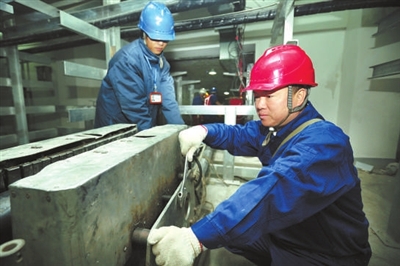

| 叶甍在指导电缆头制作 |
![]() |

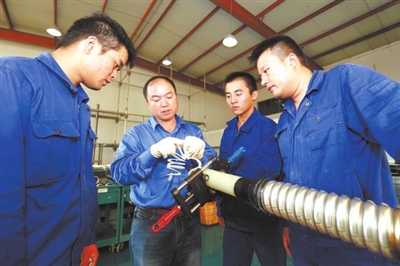

| 叶甍在专注研究 |
3000多个电缆头制作;
200多项配电电缆工程建设;
500多次艰巨抢修;
铺设电缆累计1800公里;
20年施工无事故记录;
……
叶甍,宁波送变电建设有限公司电缆班班长。
20年来,他见证并亲历了宁波高压电缆从小线径到大线径,从35千伏到220千伏电压等级,从0.7千米到如今442千米的飞跃式发展;20年来,经他手的电缆不计其数,粗重的电缆,让他的双手布满老茧、皱纹和裂口;20年来,叶甍和他的团队,日复一日,在潮湿闷热的地下,用青春和汗水,点亮并守护着万家灯火。
春华秋实,夏收冬藏。
“隧道电缆施工专用抱箍技术有效避免不锈钢轧带长期使用变松”、“110千伏及以上交联电缆户外终端安装快搭绝缘脚手架”……当年那个电缆“零基础”的叶甍,凭借孜孜不倦的钻研和创新,成为浙江宁波电网高压电缆安装工作的领军人物、浙江省劳动模范,以及全省唯一“全国电力行业职业技术能手”获得者。
如今以他名字命名成立的“叶甍劳模创新工作室”里,60名平均年龄32周岁的年轻团队,已成长为宁波电网建设一支新的生力军。
“从‘零’出发,干一行,专一行”
初见叶甍,个头不高、皮肤白皙,很难想象,这是一位与电缆打了20年交道的人。
“其实我最早是做电力架空线路的,从事高空作业。”叶甍说,与电缆结缘在1995年,因工作需要,来到电缆班。当时宁波和全省各地一样,电网线路多在空中,地下电缆只有几条,也是由日本专家负责安装,工程建设无先例可寻。
然而一个月后,叶甍接到了他的第一份任务:负责江北孔浦变电站110千伏电缆建设。“别说敷设了,我连安装说明书都看不懂。”叶甍回忆,当时电缆辅件安装说明书都是英文,专业性也较强。
怎么办?根据工程现场一位美国人的翻译,叶甍白天听,晚上通宵整理,花了整整三个晚上,一本厚厚的说明书被叶甍整理成了一个只有十几个步骤的“中文”说明书。而这份“叶版”说明几乎成为后来变电站高压电缆建设安装的必备“模板”。
从此,“电缆”成为叶甍人生的“关键词”。
高压电缆小工种,相关书籍甚少。叶甍就选择白天工作,晚上读夜大。
电缆粗重,大的直径达20多厘米,小的直径也有10多厘米,很粗重,但电缆头的制作却需要“精细”和“完美”的工艺,切、剥、包、喷(热缩)四道程序尺寸把握必须精准。
“切”,第一刀下去,必须准确地下到外半导体的三分之二处,不能下到绝缘层;“剥”时,力道要恰当,力气小剥不干净,下手重又容易把绝缘层表面破坏,而且工艺越好的电缆越难剥;“包”时,缠绕前要确保主绝缘体没有杂质,用力要均匀,密封度要很强,做到滴水不进,而且整个过程都不能戴手套;“喷”时,用火要十分小心,首先要避免自己被烫伤,另外还要把握火候,不能将电缆烧坏。
为了练就这项“绝活”,多年来,叶甍除了定期参加培训和学习外,一有空就用废旧电缆进行练习。
叶甍的“执拗”还不仅如此:大夏天,他会顶着太阳,一遍遍练习会产生大量热气的电缆封铅;为了查找电缆进水问题,对电缆接地系统做闭水试验,一观察就是半年……
“因为热爱,他练就了一支‘精兵’”
2013年10月凌晨时分,泰山路景观改造时,一根自来水管破裂,导致电缆沟进水,正值电缆对接的关键时刻。叶甍当即下令,停止对接!并和其他队员跳进电缆沟排水,2天2夜的奋战,保住了80米长的电缆,减少了18万元的损失。
在叶甍“高风险、高难度、高强度”的工作中,这是再常见不过的镜头。
“爱上自己的工作,努力做到最好。”叶甍20年如一日,践行着自己的诺言。因为热爱,他练就了一支精兵强队。
为配合轨道交通1号线建设,两条中心城区的供电“主动脉”需要改迁。在叶甍的指挥下,近百名电网工人开始对220千伏天桑、天田线33到35号塔的架空线路实施落地改造,这是近十年来宁波核心区停电风险最高的改造工程。
天桑、天田线连接着宁波500千伏天一变至220千伏桑田变,而桑田变是宁波核心区(江东区)唯一的220千伏电源点,承担着数以万计居民及商业用电重任。而早在工程开始前,叶甍就带领电缆团队千方百计优化施工方案,将停电施工计划由原来的16天缩减至12天。
施工期间,他和队员们争分夺秒、挑灯夜战。最终,工程比原计划又提前一天竣工,城市核心区220千伏双回输电线路停役11天,没有一户居民或企业停电。那次抢修结束后,已是凌晨4点多。
“电缆活是项细心活,来不得半点马虎和大意。它不仅投资昂贵,相比架空线路,在日后运行维修中要困难得多,必须要精益求精。”在电缆班,这是叶甍向队员们说的最多的一番话。
他对队员们要求严格,每年不定期组织技能培训考核、手把手传授电缆及其附件安装技术等……成立至今,电缆班实现了安装“零”故障。
2012年,以他的名字命名的“叶甍劳模创新工作室”成立。“如果我是一粒种子,团队就是一块土壤,能培养出一批劳模,获得好的收成。”这个工作室现在有60名成员,平均年龄32周岁。
在叶甍带领下,工作室新开发的智能变电站建设调试中心投运仅一年,就完成了1座220千伏、4座110千伏智能变电站的综合集成测试,改变了以往“现场调试+启动试验”的模式,既缩短了工期,又保证了工程零缺陷投运。
“叶甍一碰到电缆难题,不管花多少时间和精力,一定会打破砂锅问到底,大家都叫他师傅‘叶问’。”工作室成员张元林说。
正是这位“叶问”,在高压电缆户外终端安装时,发现由于间隔之间距离很近,而钢管脚手架管长达6米,存在很大的安全风险。他和两位同事共同研制出了“110千伏及以上交联电缆户外终端安装快搭绝缘脚手架”——它几乎零安全风险,搭设只需1小时。目前,这项技术革新已在110千伏新林变扩建等工程中应用,正在申请国家实用新型专利。
与此同时,工作室也取得了一系列技术创新:严江波和张荣伟主要参与的《基于选择性中压母线快速保护装置的试制及系统仿真试验的研究》获得全国电力职工技术成果奖一等奖;智能变电站建设调试中心项目入选国家电网新技术推广应用目录,获得国网浙江电力2013年“追求卓越”项目一等奖……
“一辈子做电缆,无悔”
2014年6月,澄浪变至长丰变电缆安装施工完成后,叶甍从电缆井里爬进隧道检查工艺、相位抱箍等细微问题,在长长的电力隧道内,来来回回好几趟,待到爬出电缆井时,他浑身湿透,接下来的几个月,每晚咳嗽得几乎无法入睡。
由于常年吸入电缆头打磨过程中产生的大量粉尘及封铅时产生的有毒气体,叶甍的肺部一直不好。这次他不得已赶到医院检查发现,得了肺炎,并在医院住了两个星期。“这么多年难得有这样长的休息时间。”叶甍妻子感慨道。
随着城市建设的加快,电缆敷设任务越来越重,一年到头鲜有空闲时间。20多年来,叶甍从未休过一天年休假。今年以来他带领团队已经完成了170多公里的电缆敷设。
“这么多年忙下来,最亏欠的就是家人。”谈到家人,叶甍声音略带哽咽。
2003年,父亲病重住院,叶甍白天工作,晚上通宵陪护,第二天继续冲向一线;去年儿子患眼疾,需要到上海做手术,而正值抢修期,儿子的治疗计划一推再推,知道抢修任务完成后才带儿子去检查,儿子的眼疾也因时间耽搁而加重……
对于一起奋斗的“战友”,叶甍亲如兄弟。
“这些小年轻很多人都是外地的,常年回不了家,远离父母,更需要关心。”叶甍笑道。
节假日,他会亲自烧菜请队员们到家里来吃饭;一外地徒弟老婆在医院临产,身边没有亲人,他第一时间到医院看望并办理各种手续,垫付医药费,直到孩子出生……
二十载倾情电缆。叶甍说,“这样过一辈子,无悔!”
国网浙江省电力公司宁波供电公司单宋佳、王幕宾 摄影报道
